攻坚克难 决战“金山”

——国网重庆电力扎实推进500千伏金山变电站工程建设侧记
发布日期: 2021-06-07



6月4日,在重庆市两江新区金渝大道岚峰隧道北侧500千伏金山变电站内监控室,几名电网员工正目不转睛盯着电脑屏幕,认真监视站内设备运行情况,做好值班记录。
新建金山变电站为国内首座500千伏全户内“吊脚楼”式变电站,是重庆市的重点工程,也是国网重庆市电力公司首个创建国家优质工程项目。该变电站线路配套工程自2017年2月启动,变电站于2019年5月启动建设,今年4月30日正式投运。该变电站投运后,极大缓解了两江新区电力紧张局面,提高当地供电可靠性和供电能力。
在金山变电站项目建设中,国网重庆电力和相关参建单位克服核心区变电站选址困难、电源线路穿越城市建成区通道协调难、建设工期短任务重标准高、停电施工期间安全风险高等困难,凝心聚力,攻坚克难,加强工程安全质量管控,高质量推进各项工作,按期、安全、优质完成变电站、配套线路等建设任务,为重庆电网今夏安全稳定运行和可靠供电增添了有力保障。
政企协同攻坚克难 合力打通电源通道
在寸土寸金的重庆主城,建设电网难;在城市核心区和建成区,建设500千伏变电站和架空输电线路,更是难上加难。

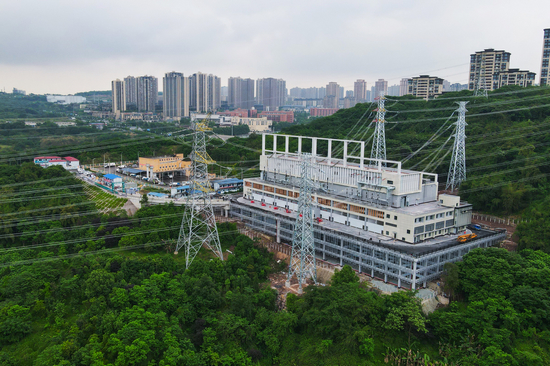

6月2日,沿着蜿蜒、陡峭的盘山公路来到金山变电站外,一栋类似“吊脚楼”式的建筑物豁然出现在眼前。放眼望去,两回500千伏架空输电线路在山间高高耸立,将金山变电站与思源变电站连接在一起。

“这个工程,从之前的不可能,到现在变成了可能,很不容易。”国网重庆电力建设部副主任邓群介绍,金山变电站工程主要困难包括核心区变电站选址难、新建500千伏思金线穿越城市建成区、变电站站址高差大、工期紧张、停电复杂难度大、影响城市核心区域供电范围大、首个创国家优质工程标准高等,从规划、选址到最后建成投运,前后历时10余年。
与以往在城市核心区建变电站不同的是,在启动金山变电站项目建设前,国网重庆电力决定先建线路,线路建好后再建变电站。“主要是怕变电站建好后,一旦线路建设受阻,新建变电站无法投运,造成投资浪费。”邓群说。
由于无线路廊道,国网重庆电力在项目规划时,计划将原220千伏思礼线升压为500千伏线路,作为金山变电站的电源。其中,原220千伏思礼线有5基铁塔在重庆园博园内。
“220千伏升级为500千伏线路后,铁塔的占地要扩大,铁塔高度也要增加。”邓群说,除此之外,建设期间施工占地较大,加之部分铁塔要修建临时便道,施工车辆频繁进出等,对重庆园博园的正常运营带来一定影响。这,成为了工程建设的一大难点。
为破解线路升压后铁塔占地扩大难题,国网重庆电力员工多次组织到现场勘察和论证,优化线路布局和设计,将铁塔由5基减为4基。“这样,用减少一基铁塔的用地,冲抵线路升压后铁塔增加的用地面积。”邓群说,这是大家集思广益,找到的最好的协调处理方法。
2017年8月,在国网重庆电力主要负责人的沟通汇报下,重庆市人民政府组织召开协调会,通过了金山变电站500千伏线路跨越重庆园博园协调事项,并形成会议纪要,由此解决了电源线路跨越重庆园博园通道难题。
此后,国网重庆电力采用同样方法,圆满解决了500千伏思金线经过重庆地产集团储备用地通道问题,彻底打通了金山变电站的电源通道。
“变电站的站址选址和线路通道的协调,中间的过程非常艰辛,工作量很大,大家做了很多工作,付出了很多努力。”邓群说,金山变电站的建设,政企协同发挥了巨大作用,可以说,如果没有各级政府和相关部门的大力支持,金山变电站难以建成。
定时定量精益管控,高质量推进工程建设
目标既定,务期必成。
“我宣誓,我志愿加入青年突击队,吃苦在前,冲锋在先,安全优质完成任务!”3月18日,在金山变电站工程投运倒计时42天之际,重庆送变电工程有限责任公司开展“聚力金山,献礼建党100周年”青年突击队授旗暨宣誓活动,铿锵有力的誓言响彻工程现场。
今年春节复工以来,参与金山变电站建设的建管单位纷纷瞄准“430”投运目标,倒排工期,制定详细、周密的施工方案,加大人力、物力投入,强化现场安全、质量、进度管控,确保工程项目建设高质量、按计划推进。
一场与时间赛跑的电网建设攻坚战悄然打响。

“加班加点,挑灯夜战,成为现场施工的常态。”国网重庆建设公司金山变电站一体化项目部电气监理员颜嘉介绍,为按期完成工程建设,项目部提前半个月制定下阶段工作任务清单,明确时间节点、施工任务、质量要求等,要求施工单位每天必须完成既定目标。
让颜嘉记忆深刻的是那段时间,不少人吃住在工程现场,全身心投入到工程建管中。国网重庆建设公司项目管理一部主任沈曦就是其中之一。
4月26~27日,沈曦连续两晚上在项目部的沙发上和衣而睡。“每天在现场一项一项协调施工单位处理投运前的缺陷,并在当天消项。”沈曦说,那两天,都是忙到凌晨两三点,才完成当天的消缺。而在办公室睡,省去了回家的往返时间。

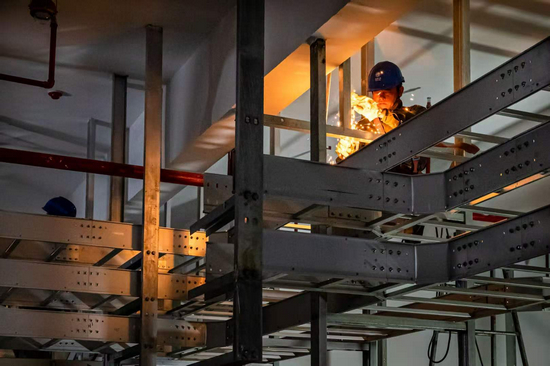

随着投运时间的日渐临近,现场参与施工、消缺、调试、验收的人员较多,专业交叉多,在保障进度的同时,工程安全质量管控面临严峻考验。
“我们项目部10多人全部到现场盯守!”金山变电站一体化项目部经理涂杨介绍,施工现场人员最多达230多人,作业点多面广,项目部加大现场巡视检查力度,对发现的安全质量问题当场下发检查问题通知单,督促施工单位逐条整改,反馈整改意见,形成闭环管理。
与此同时,国网重庆建设公司安全质量督查大队、金山变电站一体化项目部还利用现场摄像装置,不定时加强现场安全质量督查,对违章行为零容忍,并下发违章考核处罚通知单,多举措管控现场安全。
来自金山变电站一体化项目部统计数据显示,工程实施期间,共发放检查问题通知单337张,涉及安全质量问题2572个;发放违章考核处罚通知单24张,考核金额5万余元。其中,今年春节后,发放检查问题通知单68张,涉及安全质量问题307个;发放违章考核处罚通知单5张,考核金额8000余元。
群策群力组塔架线,提前完成停电改接任务

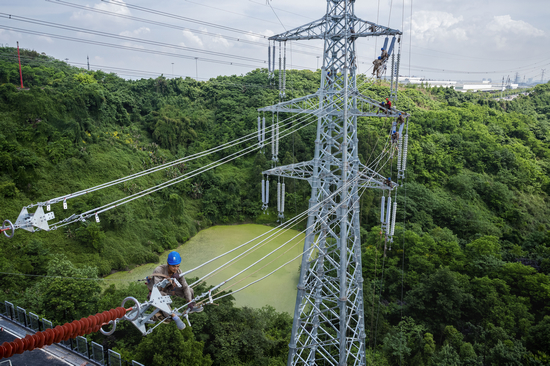

4月23日6时50分,经28天紧张施工作业,500千伏思长一二线顺利送电。这标志着电网运行风险极高、施工难度极大的500千伏思长线停电迁改工作圆满完成,为金山变电站按期投运打下坚实基础。
“思长线迁改被喻为整个工程建设的头号风险子项目。”重庆送变电工程有限责任公司金山变电站线路项目经理汪华荣介绍,因新建500千伏思金一二线与思长一二线电源间隔交叉,需要将思长一二线迁改,将原思长一二线间隔作为思金一二线间隔。
根据迁改方案,思长线停电迁改期间,500千伏思源变电站Ⅰ母、Ⅱ母轮停,电网安全运行风险较高。同时,现场需组立铁塔4基、施放导线、间隔改造、引流线搭接、拆旧等工作,时间紧,任务重,每天、每项工作都不容有丝毫闪失。

为确保思长线停电迁改按期完成,国网重庆市电力公司建设部牵头编制了每日施工计划,明确具体工作内容、详细施工步骤、相关注意事项等。
“每天的工作,细到吊车摆放位置、引流线搭接时序、横担吊装时序等,在施工方案中都详细明确。”汪华荣说,这就要求每天的工作必须当天完成,否则,将影响第二天及后续的工作,打乱整个施工计划。
从3月26日起,重庆送变电工程有限责任公司投入线路、变电专业施工人员近200人,加强专业配合和无缝衔接,全力投入到各项施工作业中。
在思长线停电迁改中,有3基铁塔临近公路,吊车可以直达施工现场吊装。而另一基铁塔思长线3号塔距离公路较远,修建的临时公路基础不牢固,如遇雨天,吊车无法到达,将影响施工进度。
“我们找来几十块2米长的厚铁板垫在泥土路上,再用两台挖机在吊车前后推、拉,颇费了一番周折,帮助吊车安全驶到思长线3号塔。”汪华荣说,4月8日,施工现场下起了小雨,路面湿滑,吊车在泥土路里轮胎打滑,不能前行。不得已,施工人员只得想出这个方法,顺利完成了当天的组塔任务。
不仅如此,在思金一二线引流线搭接中,项目部又遇到了施工难题。
“引流线的构架最高工作点有33米高,而高臂车只能升到28米,差了5米。”沈曦介绍,为解决这个施工难题,项目部集思广益,最后找厂家专门定制了特殊机具,安全完成了引流线搭接。(游绍斌 刘洪君 张弛)
