9月23日,在合川区龙市镇伍家岩“疆电入渝”特高压线路施工现场,哈密~重庆±800千伏特高压直流输电线路工程(重庆段)首段导线顺利展放升空,标志着该工程重庆段已全面进入放线阶段。

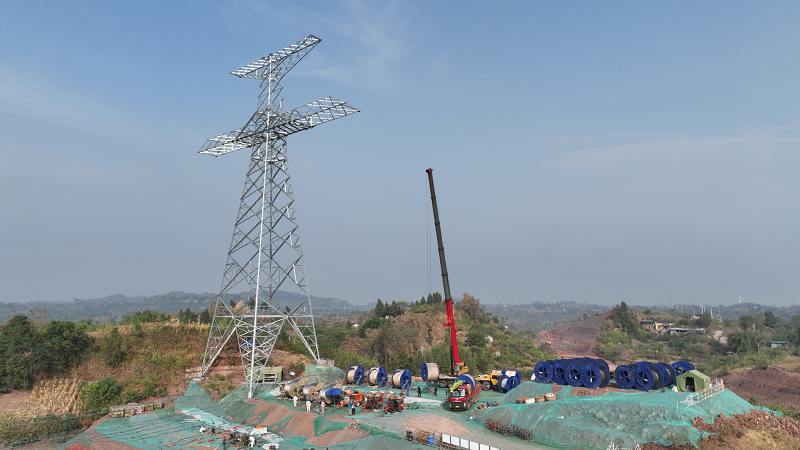

“疆电入渝”特高压直流输电线路工程(重庆段)首段导线展放现场。(陈力 摄)
哈密~重庆±800千伏特高压直流输电线路工程是重庆落地的第一条直流特高压工程,其在重庆境内途经合川区、北碚区、渝北区3个区,工程新建特高压直流线路约62.7千米、铁塔128基,新建接地极线路约58.6千米、铁塔165基。
在放线作业过程中业主项目部综合运用了“现场+视频+无人机”的方式,全天候对现场进行全方位安全监督,利用无人机对现场进行全面督查巡视,确保在整个架线施工过程中安全高效。本次首段架线区共涉及12基铁塔,区段长5.3千米。段内还跨越35千伏高市线1次、其它10千伏线路8次。

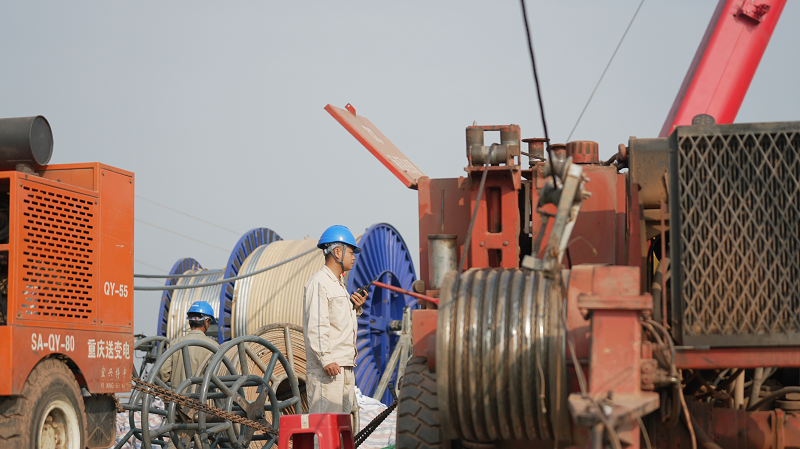

牵引机操作人员正在牵引钢丝绳。(陈力 摄)
哈密~重庆±800千伏特高压直流输电线路工程是重庆“十四五”最关键的能源项目,计划于2024年12月实现全线贯通,2025年5月具备带电条件。工程建成后,将显著提高可再生能源在重庆地区能源消费中的比例,为重庆迎峰度夏提供稳定、可靠、持续电力支撑,促进重庆经济社会高质量发展。(林熙熙 陈力)
信息来源:公司党委宣传部、建设部,国网重庆建设公司、国网合川供电公司
