千里银线送绿电 山城发展启新篇

发布日期: 2025-06-11

哈密的风点亮重庆的夜。
绿电腾挪赋能山城发展。
6月10日,哈密-重庆±800千伏特高压直流输电工程(以下简称“疆电入渝”工程)投产送电,与川渝特高压交流、渝鄂背靠背形成“两直一交”外电入渝新格局。

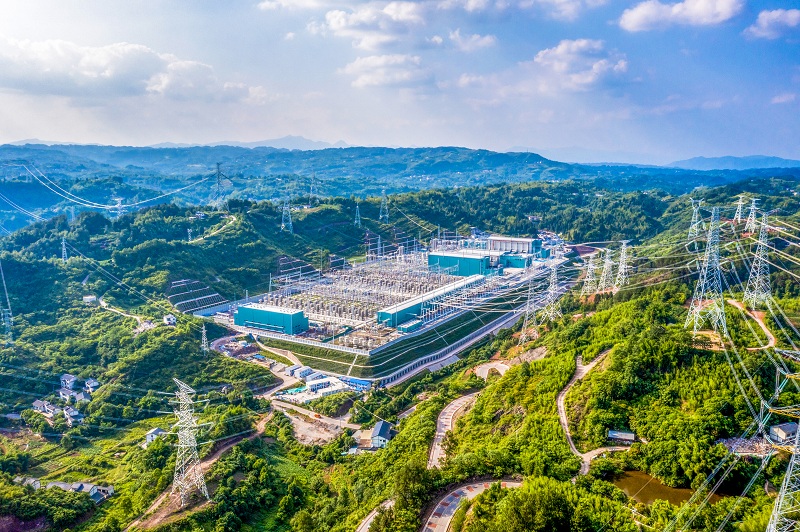

“疆电入渝”工程±800千伏渝北换流站。(刘青川 摄)
“疆电入渝”工程起于新疆巴里坤换流站,落点重庆渝北换流站,途经新疆、甘肃、陕西、四川、重庆五省市,总投资286亿元,新建输电线路2260公里和巴里坤、渝北两座换流站。投产后,预计每年可向重庆输送电能360亿千瓦时,相当于1000万家庭1年的用电量,其中超50%为清洁能源,有力支撑今年和未来一段时间重庆度夏高峰的负荷需求。
“国之大者”,能源担当。“疆电入渝”工程自2023年8月启动建设以来,在国家电网公司和重庆市委、市政府的指导和关心下,国网重庆市电力公司携手参建单位克服地形地貌复杂、建设工期紧、交叉作业点多面广等困难,高质量、高效率完成了线路及渝北换流站建设任务,为支撑重庆经济社会高质量发展写下了浓墨重彩的一笔。
扛起责任,高效推进项目建设
大国重器“顶梁柱”,能源安全“压舱石”。
“疆电入渝”添动能,绿色发展启新篇。
时间回到2023年8月8日上午,哈密-重庆±800千伏特高压直流输电工程正式开工建设。作为落点重庆的第一条直流特高压,它的建设意味着重庆将拥有输送能力最大的电力“高速公路”,增强电力保供能力,助力重庆加快构建电网新格局。

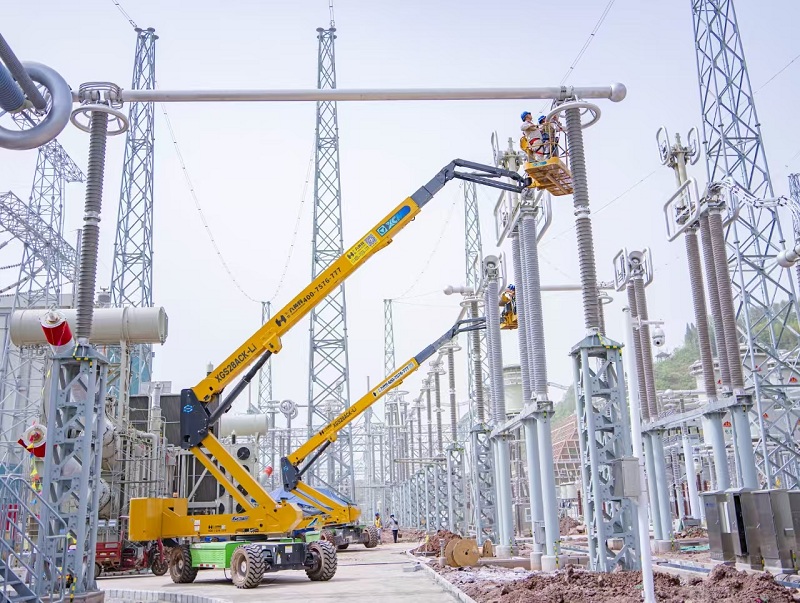

施工人员在“疆电入渝”工程±800千伏渝北换流站极一低端阀厅安装检查换流阀屏蔽罩。(王化全 摄)
作为整体工程的重要部分,在重庆渝北区大湾镇太和村,占地面积超27公顷的特高压换流站同步开工建设。“渝北换流站约40个足球场大小,是重庆占地面积最大、建设工程量最大、总投资最高的现代化换流站。该站投运后成为重庆电网接纳新疆清洁能源的第一落点,大幅提升重庆的外电送入能力。”“疆电入渝”工程渝北换流站业主项目部副经理马耀宇介绍。
“疆电入渝”工程是国家首批沙戈荒大型风电光伏基地外送工程之一,接入配套风电、光伏、光热等新能源1020万千瓦,支撑性煤电400万千瓦。工程投运后,将进一步优化重庆的能源供应格局。
多年奋斗,一朝梦圆。这个重庆人民期盼许久的重大工程启动建设后,全体建设者铆足干劲,全力投入到工程的建设中。
2023年10月25日,渝北换流站项目征地前期工作全部完成,达到征地报件条件,前后仅仅用了62天。2023年11月18日,红线内所有房屋全部拆除,并完成了补偿安置费用的兑付。
不仅项目征地高效完成,场平挖填方量也创历史新高。
2024年3月,经过5个月超常规施工作业,国网重庆电力组织施工单位完成了渝北换流站场平工作,较里程碑计划提前了1个月。
“渝北换流站场地挖填方量292万立方米,为全国特高压换流站之最。场平高差达到了66米,挖填方量约等于30余个‘水立方’工程。”重庆送变电公司渝北换流站项目副经理王佐道说。
勠力同心,事半功倍。在全体建设者的奋战下,“疆电入渝”工程建设的“速度与激情”不断在这里上演。
2024年7月31日,渝北换流站工程全面进入电气安装阶段。54天后,“疆电入渝”工程(重庆段)开始放线。3个多月后,“疆电入渝”工程(重庆段)全线贯通。
交流系统投运、直流系统调试圆满收官、带电试运行……在建设者的日夜奋战下,一座现代化的换流站在山间拔节生长,将山城人民多年期盼的特高压直流梦想定格在这里。
迎难而上,攻克工程建设难题
心中有梦,脚下有力。虽有坎坷,务期必成。
6月5日,从大湾镇炒米岩的山头俯瞰,渝北换流站内布满了电抗器、换流变、GIS等电气设备,崭新的铁塔高高耸立,亮铮铮的银线延伸至远方,与周边的群山形成鲜明对比。
施工人员在“疆电入渝”工程±800千伏渝北换流站安装直流母线。(况敏 摄)
22个月,要在被称为“六梁七沟一河道”上建成一座现代化的换流站,这对首次参与特高压直流建设的国网重庆电力的建管人员来说,无疑是一个前所未有的艰巨考验。
“建设工期紧,从土建主体开工到启动带电交流系统工期仅14个月,到低端直流系统安装调试不足15个月;施工难度大,现场地形地貌复杂……”谈及渝北换流站建设面临的挑战,国网重庆电力建设部特高压建设处副处长陈进扳起手指如数家珍。
再难也要上,再硬的骨头也要啃。建设者们发扬“特别负责任、特别能战斗、特别能吃苦、特别能奉献”的电网铁军精神,凝心聚力,迎难而上,不断攻克工程建设中的难题。
建设工期紧,那就不分昼夜加班加点赶。2023年10月10日,渝北换流站场平启动后,每当夜幕降临,施工现场灯火通明,挖掘机不停挥舞机械“手臂”,运土车来回穿梭,工人们紧张进行开挖作业……
为了让主体施工单位尽快进场,项目部把站区挖方分为5个作业面、填方分为4个作业面,各个工作面昼夜交替,两班倒作业,24小时不停工。
“场平建设中调配近200台大型机械,高峰期参建人数超2000人。”国网重庆建设公司副总经理、渝北换流站工程业主项目部项目经理李自若说,建设团队在5个月时间里,克服交叉作业点多面广、自然环境多变、站址紧靠人口密集区等困难,为渝北换流站建设筑牢了“根基”。
除了争分夺秒“抢”进度,建设者们还注重补短板,在实操作业中学习掌握特高压设备的安装、调试技能,实现从“门外汉”到“专业选手”的转变。
“我们也能安装换流变了……”2024年12月1日,经过4天的忙碌作业,重庆送变电公司独立完成首台渝北换流站低端换流变的安装施工后,参与现场安装的员工们欢欣鼓舞。
项目建设之前,重庆送变电公司从未参与过换流变的安装施工。为了尽快掌握这门技术活,项目部决定向同在渝北换流站参与工程建设的安徽送变电公司的同行学习。
重庆送变电公司渝北换流站b包项目副经理王伟说:“第一台换流变由安徽送变电公司安装,我们向他们学习换流变的套管、附件等安装流程、工艺。从第二台起,我们就独立自主安装。”
工程建设既需要拼劲,也需要巧劲。国网重庆电力结合现场实际,不断创新方法,精益项目管理,加快推进工程建设。
2024年10月25日,渝北换流站现场一派繁忙景象。现场竖立的全过程现场管控平台上,清晰地呈现了工程信息化模型以及建设进度、工艺模拟、现场管控等一系列数据信息,助力工程安全高效建设。
“模型一比一展示了工程最终建成情况,校核并避免了管线碰撞等错误,对进度计划进行了可视化展示,并对施工关键点进行了工艺模拟。”渝北换流站项目部建设协调专责许永平指着工程模型说,“智慧管控”平台实现了安全、质量、进度等方面的实时监控与预警,提升了管理水平,降低了作业风险。
信念如炬照前路,奋斗如歌书华章。一座现代化的换流站正快速在山间崛起。特高压直流入渝的电力“高速公路”渐行渐近。
勠力同心,拼搏奉献共铸辉煌
使命在肩,无惧风雨。奋勇拼搏,不负韶华。
作为国家“十四五”能源重点工程,“疆电入渝”工程的建设推进,自始至终,离不开重庆市各级党委、政府的大力支持,离不开国家电网公司的关心指导,离不开全体参建人员的无私奉献。

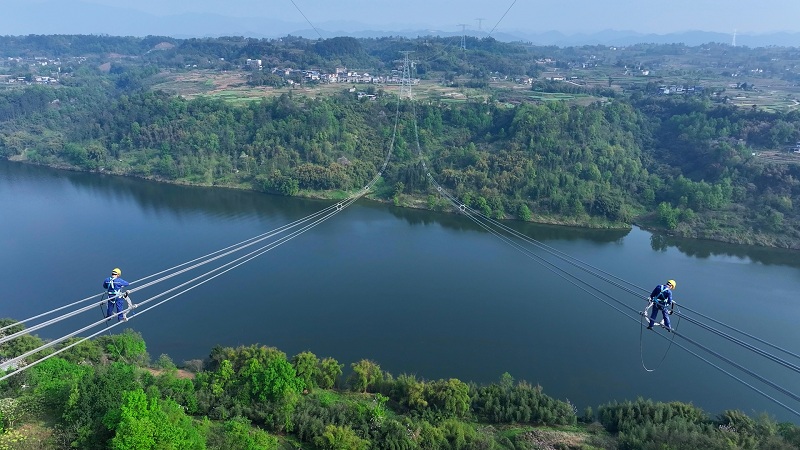

国网重庆超高压公司员工对哈密—重庆±800千伏特高压直流输电工程(重庆段)开展跨江走线验收作业。(李涛 摄)
“疆电入渝”工程自启动建设以来,重庆市主要领导批示全力加快推动工程建设。市级层面成立协调专班,由常务副市长任工作专班组长,建立专项协调机制,积极协调陕西、甘肃、四川等沿线省政府,仅用100天就完成征地批文、30天完成房屋拆迁,节约手续办理时间2个月以上。
与此同时,“疆电入渝”工程也受到了国家电网公司的高度重视。张智刚董事长亲自部署,将该工程作为国家电网2025年拟投运的五条直流工程中的“一号工程”全力推进。潘敬东副总经理多次到现场指导,推动工程建设。
上级有部署,下级有行动。国网重庆电力成立特高压入渝工程领导小组,下设规划建设、生产准备、调控运行、综合保障四个小组,负责该工程的建设、调试、投产等工作。该公司主要领导、分管领导多次深入一线指导协调,确保工程建设有力有序推进。
在多方协同高效推进工程建设的同时,国网重庆电力结合“耀红岩”品牌建设,打造“耀红岩·耀”系列子品牌“渝北换”,用品牌的力量推进工程建设。
国网重庆建设公司、国网重庆市北供电公司协同利益相关方,通过融入社会责任根植理念,以助力有序建设为导向,以互利共赢为出发点,打造“政府主导统筹、企业协同发力、村民参与共建”多元共治新模式,形成共商共担共享成果的合作机制,构建现代农村能源生态体系,推进前期征地安置工作。
路在脚下,事在人为。建设者们发扬新时代“渝公”移山精神,舍小家顾大家,先后移开“规划协调难、建设条件差、技术基础弱”三座“大山”。
“缺陷消除了,终于可以眯一会了。”5月19日9时,渝北换流站调相机阀兰喷淋系统补不进去水的问题解决后,彻夜未眠的国网重庆超高压公司生技部特高压检修专责文柄林松了一口气。从5月18日下午开始,文柄林一直在现场配合查找并处理调试期间发现的这个设备缺陷。
“白+黑”、24小时连轴转,对参加调试的人员来说已是工作常态。
4月22日晚11时,渝北换流站电闪雷鸣、大雨倾盆。但站内控制楼现场继电保护室内却灯火通明。国网重庆电科院技术中心副主任董光德和他的同事正在检查设备、核对试验数据。2个小时后,500千伏母线交流滤波器信号异常的缺陷彻底消除,试验顺利完成,董光德紧绷的神经终于松弛下来。
道远且长,虽远必达;心之所向,行必能至。国网重庆电力将始终扛牢电力保供的首要责任,不断优化电网架构,持续提升供电能力,为谱写中国式现代化重庆篇章贡献力量。(游绍斌)
信息来源:公司党委宣传部、建设部,国网重庆电科院、国网重庆超高压公司、国网重庆建设公司
