福州—厦门1000千伏特高压交流工程投运

发布日期: 2023-12-20



  12月16日,福州—厦门1000千伏特高压交流工程完成72小时试运行,正式竣工投运。这是国家电网有限公司深入贯彻习近平总书记重要讲话和重要指示批示精神,认真落实党中央、国务院决策部署,扛牢能源保供责任、服务经济社会高质量发展的重要工程。工程进一步完善福建电网主网架结构,增强福建“北电南送”输电能力,保障福建北部清洁电能外送和南部负荷中心受电,提升华东特高压交流主网架支撑能力,促进清洁能源大范围消纳,助力“双碳”目标实现,支撑闽粤联网工程发挥闽电送粤功能,更好地服务沿海地区经济社会发展。

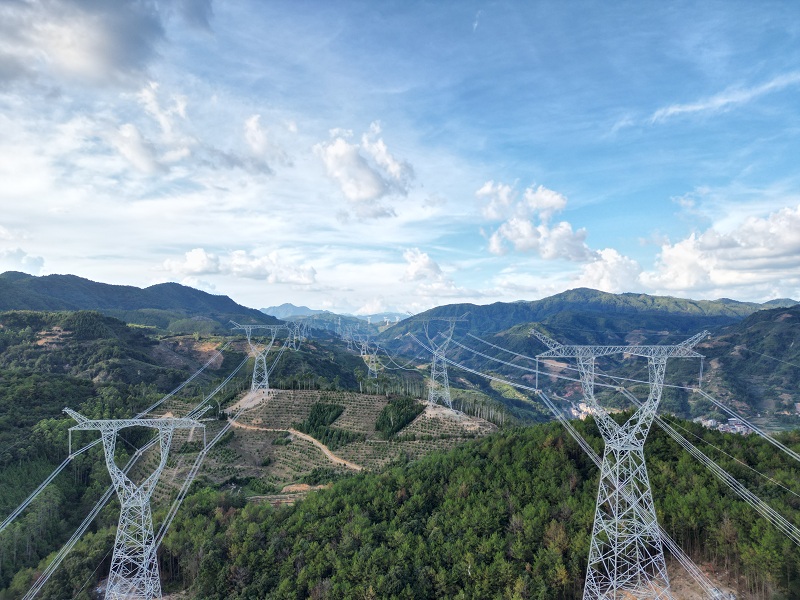

福州—厦门1000千伏特高压工程线路铁塔

  福州—厦门1000千伏特高压交流工程起于榕城变电站,途经长泰变电站,止于集美变电站,新建1000千伏长泰变电站,扩建1000千伏榕城变电站、500千伏集美变电站,新增变电容量600万千伏安,新建双回1000千伏输电线路234公里。工程于2022年1月核准,2022年4月开工建设。

  该工程在建设过程中,全力打造国家电网经营区首个特高压“六精四化”示范工程。工程首次研制应用1000千伏主变压器国产干式套管,挂网全品类国产芯片二次设备。特高压主设备安装是特高压工程建设的关键环节。为进一步提升现场安装质量管控水平,国网特高压部组织国网特高压公司、国网福建电力开展特高压主设备智慧安装研究,制订油浸设备27项、开关设备11项质量管控指标,完成11项施工智能装备研制与迭代升级,实现了工艺指标在线监测和工艺流程自动控制。工程通过在长泰站开展智慧安装示范应用,实现了特高压工程建设“过程可监控、质效可提升、数据可共享、结果可追溯”。工程推动实现主设备全链条智能制造,在有效提升设备制造、安装质量的同时,还实现了高质量设备数据贯通。长泰站建设阶段形成的一、二次设备信息约5万余条数据,率先实现全过程数字化“一键移交”运行,为实现设备信息全过程贯通积累了典型经验。

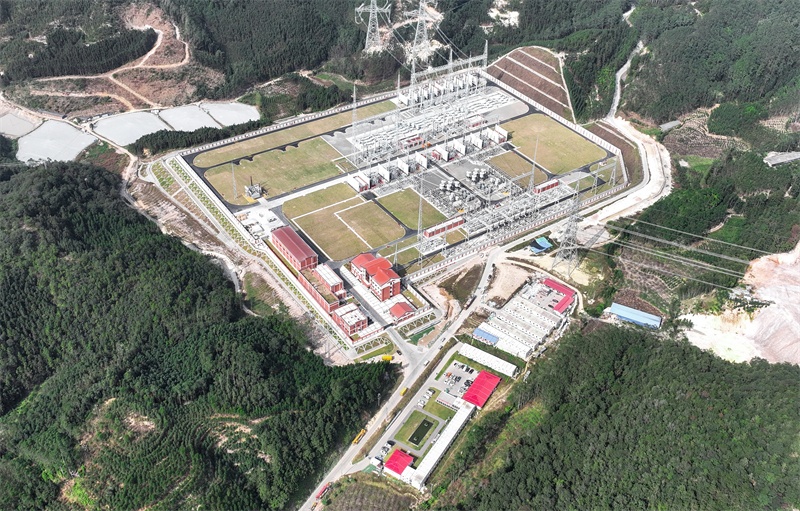

1000千伏长泰变电站

  在全线山地、高山占比达91.3%的地形条件下,工程线路基础机械化施工率达到39%,铁塔全部采用落地抱杆或流动起重机组立。工程实施卫星普查、无人机详查、管控中心远程监控等方式协同运作,建立“天空地一体化”环水保监管新模式。工程水土保持检测三色评价结论均为“绿色”。

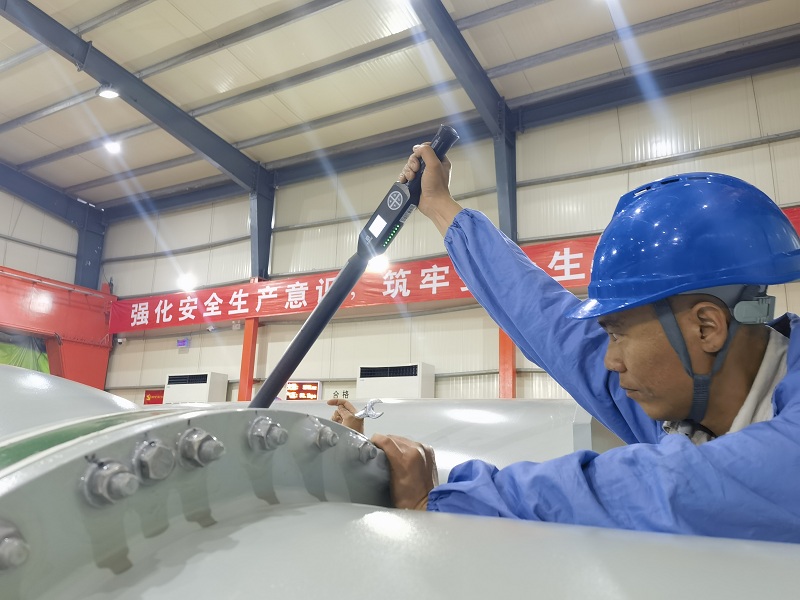

国网福建送变电施工人员开展气体绝缘全封闭组合电器智慧安装。

  福州—厦门工程的顺利投运,标志着国家电网公司今年6项特高压工程投产任务已全部完成。公司全面贯彻“四个革命、一个合作”能源安全新战略,充分发挥“大国重器”和“顶梁柱”作用,持续完善电网骨干网架,加快电网高质量发展。目前,公司已累计建成19项交流、16项直流共35项特高压工程,在运在建特高压工程线路总长度达到约5.6万千米,显著提升了我国电网远距离输电能力,有力推动能源绿色低碳转型、推进新型电力系统和新型能源体系建设,助力实现“双碳”目标。
